人勤春来早,奋进正当时。今年,山东高速集团将继续发挥交通基础设施主力军作用,加快推进重点项目建设,确保6个项目建成通车,2个项目实质性开工。
节后复工第一天,集团组织召开重点工程建设动员大会,部署全年重点工程建设任务。集团各权属单位、重点项目紧紧围绕任务目标,鼓足干劲、砥砺奋进,迅速组织复产复工,掀起大干热潮,推动重点工程建设迈上新台阶,实现“开门红”。
京台高速齐济段改扩建项目

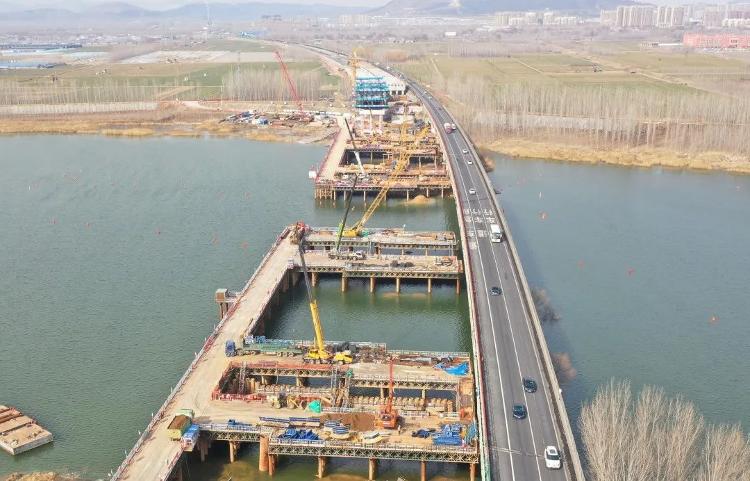

在京台高速齐河至济南段改扩建项目,施工人员正全力开展黄河特大桥主桥桥塔施工。为确保迅速复工复产,项目提前备足施工用材,节后第一时间全面开展安全检查。目前,项目已储备各类原材料36万余吨,复工率实现80%以上。
项目全长23.99公里,是全国首个“六改十二”车道高速公路改扩建项目,建成后将进一步打破省会济南“北跨”的发展瓶颈,助力区域经济发展。截至目前,项目路基、桥涵工程已分别完成43.9%、47.1%。
下一步,在确保工程安全质量的前提下,项目将聚焦控制性工程建设,加大资源投入,加强督导调度,全力推进桩基及黄河特大桥主桥桥塔等施工,力争年内完成全线路基填筑和黄河特大桥钢箱梁顶推等任务。
济南大北环项目

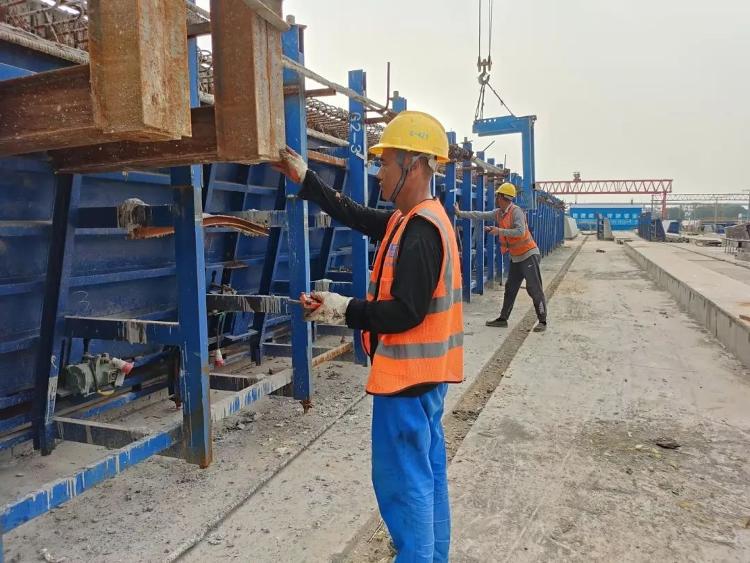

济南绕城高速二环线北环段项目建设现场机器轰鸣,项目人员正在进行黄河特大桥主缆架设施工。春节后,该项目加紧复工复产,目前,施工人员已到场2100余人,完成砂石料储备43万余吨。
项目全长67.62公里,为双向六车道,建成后将与京台、京沪、东吕、济高等多条高速公路实现互联互通。截至目前,项目已完成路基工程98.5%、路面工程71.5%、桥隧工程96.1%、房建工程79.7%。
下一步,项目将严格按照工期计划和施工进度安排,在加快推进剩余工程建设的同时,做好房建、机电、交安等附属工程交叉施工组织,实现年内通车的目标。
济广高速济菏段改扩建项目

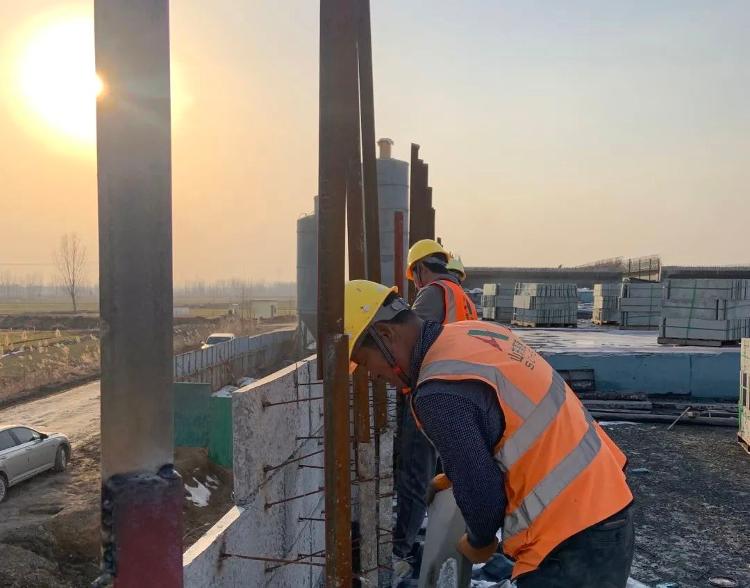

在济广高速济南至菏泽段改扩建项目,全线2000余名施工人员,正紧锣密鼓推进便道整修、场地清理、桥梁拆除等工作。目前,项目监理、施工单位已全部进场。
项目全长152.76公里,是山东“十四五”规划和交通强省重大建设项目。作为全省南北交通“大动脉”,建成后将极大提升通行能力和服务水平,对促进沿线地区经济社会发展将发挥巨大作用。目前,项目已全面完成半幅四车道拓宽改造,向着另外半幅施工大干快上。
下一步,项目将严抓工程质量、安全和进度,特别是针对控制性工程大清河特大桥主桥跨度大、地质结构复杂等难点,加强科研攻关,优化施工方案,精准攻克施工难点,全力加快建设进度,实现年内“双向通车”目标。
高商项目
在高青至商河高速项目,施工人员正加紧架设黄河特大桥主桥钢结构,力争三月下旬完成施工。目前项目已完成路基备土226余万立方、备料31余万吨。
项目全长56.89公里,为双向六车道,建成后对于完善全省高速路网布局,强化省会经济圈和胶东半岛经济圈交通联系等具有重要意义。截至目前,分别完成路基、路面和桥隧工程的49.5%、5.9%和69.5%。
下一步,项目将针对黄河特大桥等建设难点,加强技术创新,加大人员机械投入,加快施工进度,持续掀起建设高潮,争取提前完成关键工程节点。
